Tỉnh Long An vừa có văn bản gửi Bộ Công Thương thể hiện quan điểm muốn đầu tư dự án nhiệt điện bằng công nghệ khí hóa lỏng, dù trước đó, phía tư vấn là Công ty cổ phần Tư vấn xây dựng điện 2 (PECC2) “khuyên” địa phương làm điện than.

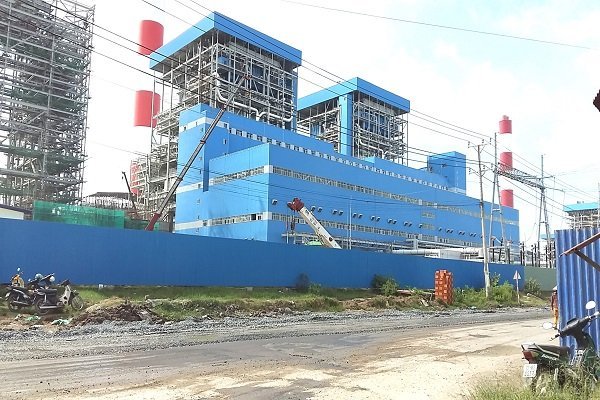

Tỉnh Long An kiến nghị không đầu tư nhà máy nhiệt điện bằng công nghệ đốt than. Trong ảnh là nhà máy Nhiệt điện Duyên Hải, Trà Vinh. Ảnh: Trung Chánh
Trao đổi với TBKTSG Online vào hôm nay, 29-8, ông Lê Minh Đức, Giám đốc Sở Công Thương tỉnh Long An, cho biết UBND tỉnh đã có văn bản gửi Bộ Công Thương xin tiếp tục được giữ quy hoạch Trung tâm điện lực của địa phương tại xã Long Hựu Đông, huyện Cần Đước, đồng thời, muốn triển khai dự án bằng công nghệ khí hóa lỏng.
Theo ông Đức, nếu địa phương thực hiện dự án nhiệt điện bằng công nghệ khí hóa lỏng thì có một số doanh nghiệp sẵn sàng bỏ vốn đầu tư. Hiện địa phương vẫn đang chờ ý kiến quyết định từ Bộ Công Thương.
Trước đó, vào ngày 2-8, tại buổi làm việc với các đơn vị liên quan về dự án nhiệt điện của Long An, phía tư vấn là PECC2 muốn địa phương đầu tư dự án bằng công nghệ than với lý do sử dụng công nghệ khí hóa lỏng có chi phí giá thành cao.
Trả lời TBKTSG Online vào thời điểm lúc bấy giờ, vị giám đốc Sở Công Thương Long An nêu ý kiến của Bộ Công Thương rằng nếu địa phương đầu tư dự án bằng công nghệ đốt than thì quy hoạch Trung tâm điện lực của địa phương vẫn tiếp tục theo sơ đồ điện VII. Còn nếu không, Bộ Công Thương sẽ chấm dứt quy hoạch.
Theo tìm hiểu của người viết, trước thời điểm đơn vị tư vấn đưa ra lời “khuyên” đầu tư nhà máy nhiệt điện bằng công nghệ đốt than, mà cụ thể vào tháng 5-2017, UBND tỉnh Long An cũng đã đề nghị Bộ Công Thương cho chuyển dự án nhiệt điện than sang sử dụng công nghệ khí hóa lỏng do lo ngại vấn đề ô nhiễm môi trường.
Ông Trần Đình Sính, Phó giám đốc Trung tâm Phát triển sáng tạo xanh (GreenID), cho biết đầu tư nhiệt điện than chẳng những không rẻ, mà còn ảnh hưởng rất lớn đến môi trường, dù sử dụng công nghệ hiện đại nhất.
Cụ thể, theo ông, giá điện than hiện khoảng 7,5 xu Mỹ/kWh và nếu tính thêm các tác động về môi trường, xã hội và kinh tế do ô nhiễm gây ra, thì mức giá lên đến 12,5 xu Mỹ/kWh, còn điện mặt trời chỉ khoảng 9,35 xu Mỹ.
Trong khi đó, sử dụng công nghệ siêu tới hạn (super critical) so với công nghệ tới hạn (sub critical) hiện nay, thì lượng than đốt sẽ chỉ giảm khoảng 5-7%, cho nên, lượng phát thải (khí CO2, SO2, NOx,..) cũng giảm tương ứng.
Còn với công nghệ trên siêu tới hạn (ultra super critical), thì lượng than sử dụng cũng chỉ giảm 7-10%, tức lượng phát thải chỉ giảm thêm tương ứng so với công nghệ siêu tới hạn. “Nói chung, sử dụng công nghệ trên siêu tới hạn thì lượng than sử dụng giảm đi khoảng 10% so với công nghệ siêu tới hạn hiện nay, tức lượng phát thải cũng chỉ giảm được khoảng 10% thôi”, ông nói.
Được biết, Trung tâm điện lực Long An được Bộ Công Thương quy hoạch với hai dự án nhiệt điện gồm Long An 1 và Long An 2 với tổng công suất 2.800 MW.
Tỉnh Long An kiến nghị không đầu tư nhà máy nhiệt điện bằng công nghệ đốt than. Trong ảnh là nhà máy Nhiệt điện Duyên Hải, Trà Vinh. Ảnh: Trung Chánh
Trao đổi với TBKTSG Online vào hôm nay, 29-8, ông Lê Minh Đức, Giám đốc Sở Công Thương tỉnh Long An, cho biết UBND tỉnh đã có văn bản gửi Bộ Công Thương xin tiếp tục được giữ quy hoạch Trung tâm điện lực của địa phương tại xã Long Hựu Đông, huyện Cần Đước, đồng thời, muốn triển khai dự án bằng công nghệ khí hóa lỏng.
Theo ông Đức, nếu địa phương thực hiện dự án nhiệt điện bằng công nghệ khí hóa lỏng thì có một số doanh nghiệp sẵn sàng bỏ vốn đầu tư. Hiện địa phương vẫn đang chờ ý kiến quyết định từ Bộ Công Thương.
Trước đó, vào ngày 2-8, tại buổi làm việc với các đơn vị liên quan về dự án nhiệt điện của Long An, phía tư vấn là PECC2 muốn địa phương đầu tư dự án bằng công nghệ than với lý do sử dụng công nghệ khí hóa lỏng có chi phí giá thành cao.
Trả lời TBKTSG Online vào thời điểm lúc bấy giờ, vị giám đốc Sở Công Thương Long An nêu ý kiến của Bộ Công Thương rằng nếu địa phương đầu tư dự án bằng công nghệ đốt than thì quy hoạch Trung tâm điện lực của địa phương vẫn tiếp tục theo sơ đồ điện VII. Còn nếu không, Bộ Công Thương sẽ chấm dứt quy hoạch.
Theo tìm hiểu của người viết, trước thời điểm đơn vị tư vấn đưa ra lời “khuyên” đầu tư nhà máy nhiệt điện bằng công nghệ đốt than, mà cụ thể vào tháng 5-2017, UBND tỉnh Long An cũng đã đề nghị Bộ Công Thương cho chuyển dự án nhiệt điện than sang sử dụng công nghệ khí hóa lỏng do lo ngại vấn đề ô nhiễm môi trường.
Ông Trần Đình Sính, Phó giám đốc Trung tâm Phát triển sáng tạo xanh (GreenID), cho biết đầu tư nhiệt điện than chẳng những không rẻ, mà còn ảnh hưởng rất lớn đến môi trường, dù sử dụng công nghệ hiện đại nhất.
Cụ thể, theo ông, giá điện than hiện khoảng 7,5 xu Mỹ/kWh và nếu tính thêm các tác động về môi trường, xã hội và kinh tế do ô nhiễm gây ra, thì mức giá lên đến 12,5 xu Mỹ/kWh, còn điện mặt trời chỉ khoảng 9,35 xu Mỹ.
Trong khi đó, sử dụng công nghệ siêu tới hạn (super critical) so với công nghệ tới hạn (sub critical) hiện nay, thì lượng than đốt sẽ chỉ giảm khoảng 5-7%, cho nên, lượng phát thải (khí CO2, SO2, NOx,..) cũng giảm tương ứng.
Còn với công nghệ trên siêu tới hạn (ultra super critical), thì lượng than sử dụng cũng chỉ giảm 7-10%, tức lượng phát thải chỉ giảm thêm tương ứng so với công nghệ siêu tới hạn. “Nói chung, sử dụng công nghệ trên siêu tới hạn thì lượng than sử dụng giảm đi khoảng 10% so với công nghệ siêu tới hạn hiện nay, tức lượng phát thải cũng chỉ giảm được khoảng 10% thôi”, ông nói.
Được biết, Trung tâm điện lực Long An được Bộ Công Thương quy hoạch với hai dự án nhiệt điện gồm Long An 1 và Long An 2 với tổng công suất 2.800 MW.
Giá than nhập khẩu tăng
Theo tính toán của Trung tâm Thông tin Công nghiệp và Thương mại thuộc Bộ Công Thương, 6 tháng đầu năm 2018, nhập khẩu than của Việt Nam đạt 10,34 triệu tấn, tăng 61% so với cùng kỳ năm ngoái với kim ngạch đạt 1,21 tỉ đô la, tăng 83,9%.
Giá than nhập khẩu vào Việt Nam trong khoảng thời gian này đạt bình quân 116,8 đô la Mỹ/tấn, tăng 14,2% so với cùng kỳ. Trong đó, giá than nhập khẩu từ Trung Quốc đạt 359,3 đô la/tấn, tăng 79% so với cùng kỳ, nhưng lượng nhập khẩu từ quốc gia này trong 6 tháng đầu năm 2018 chỉ đạt 432.730 tấn.
Ngoài ra, Indonesia, Nhật Bản và các quốc gia Đông Nam Á khác cũng là những nguồn cung cấp than chính cho Việt Nam trong nửa đầu năm 2018.
